⚡
Кухни за 14 дней. Выберите свой вариант в каталоге.
Как подготовить помещение к установке мебели, с чего начать и что не забыть, чтобы ремонт прошел легко, а кухня оказалась идеальной
Чаще всего менять интерьер и мебель нам приходится после переезда на новую квартиру, или потому, что после предыдущего ремонта прошло 10-20 лет, и интерьеры хочется освежить. Неважно, какой ремонт вы задумали: локальный на кухне или планируете глобальную «перестройку», затрагивающую все помещения. Советы нашего эксперта, директора службы сервиса компании «Стильные Кухни и Интерьеры» Алексея Лесового помогут вам избежать лишних расходов и уложиться в адекватные сроки.
Мы в компании называем «хотелками» то, что каждого из нас вдохновляет делать ремонт. Это мечта об идеальном доме. Да, мы хотим, чтобы дом был уютным, а новой мебелью было удобно пользоваться. А что еще?
Первый шаг — проанализировать не только свои предпочтения, но и особенности, и привычки. Именно от этого будет зависеть, например, высота столешницы или глубина верхних шкафов на новой кухне. Самая высокая столешница, которую мы устанавливали заказчикам, была на расстоянии 100 см от пола при среднем значении 85-90 см. А причина проста: владелец квартиры и заказчик новой кухни — высокий баскетболист. В прежней кухне, где столешница была стандартной высоты, ему было очень неудобно.
Когда пожелания к будущей кухне определены, составляем дизайн-проект. Можно сделать это самостоятельно, но гораздо лучше обратиться за помощью к профессионалам — дизайнеру интерьеров или к производителям мебели, если они оказывают подобную услугу.
Дизайн-проект — это документ, определяющий не только красоту, но и функциональность будущей кухни. Он позволяет заранее понять:
В компанию «Стильные Кухни и Интерьеры» приходят клиенты с разной степенью готовности помещения: это может быть старый ремонт, новый чистовой ремонт или черновой ремонт без разводки коммуникаций. Если обратиться в мебельную компанию на стадии планирования, то наши дизайнеры помогут определиться с тем, где должны быть выводы под посудомоечную или стиральную машину, где и какие розетки предстоит установить на кухне. Вызвав замерщика на этом этапе, клиент получит точные расчеты всех расстояний и углов, и поймет, где нужно выравнивать стены, чтобы мебель плотно прилегала к стене, где будет располагаться на стеновой панели розетки, где будут проходить коммуникации.
В первый набросок дизайна интерьера можно и нужно вносить изменения, доводя до совершенства. С проектом в руках нужно зайти в помещение и сравнить реальность с картинкой. Прикинуть, как будут размещены в пространстве кухни мебель, бытовые приборы, элементы освещения, акценты. И ответить на вопрос: я хочу именно этого или нужно что-то доработать? Если проект кажется совершенным, можно приступать к ремонту.
Особенно это важно, если ремонт будет затрагивать не только кухню, но и всю квартиру. Дело в том, что глобальный ремонт обычно начинают с самых нужных, важных и сложных зон — кухни и санузла. Но если не спланировать рабочие процессы, может оказаться, что готовая мебель для этих зон будет установлена в еще недоделанном помещении. Как показывает реальный случай из практики, это может навредить мебели.
Клиенты заказали кухню еще на этапе ремонта, через 14 дней подтвердили готовность ее принять. Мы мебель привезли — а вот строители клиентов подвели, не успели завершить ремонтные работы. В зоне установки кухонной мебели сделали чистовую отделку, а в остальной квартире — нет: не везде были установлены стены, сделана стяжка, электрика.
Заказчики все же решили установить кухню. Дорогостоящую покупку аккуратно завесили полиэтиленовой пленкой и продолжали штукатурить, сверлить и штробить в других комнатах. Однако негласное правило ремонта гласит: любой горизонтальной поверхностью можно пользоваться. Рабочие размещали инструменты, ставили ведра со штукатуркой, в общем, использовали дорогую столешницу новой кухни как верстак. И по окончанию ремонта новая кухня была уже не очень новой.
Каким будет план работ, зависит от вида ремонта. Капитальный ремонт предполагает, что нужно сносить и возводить стены, менять коммуникации, напольное покрытие и окна. План косметического ремонта короче: нужно перекрасить потолок, переклеить обои и поменять устаревшую мебель и технику.
На кухне ремонт без плана может привести к грубым ошибкам, которые потом придется переделывать. Конкретный пример — дверь в кухню. Если вы решите обойтись без нее и сделает ремонт «на глазок», а плита у вас на кухне газовая, то по требованию Жилинспекции дверь все же придется устанавливать — по свежему ремонту. Это грозит неучтенными расходами, возможной порчей стен, а иногда и дополнительными работами в случае, если высота пола кухни и прихожей различается.

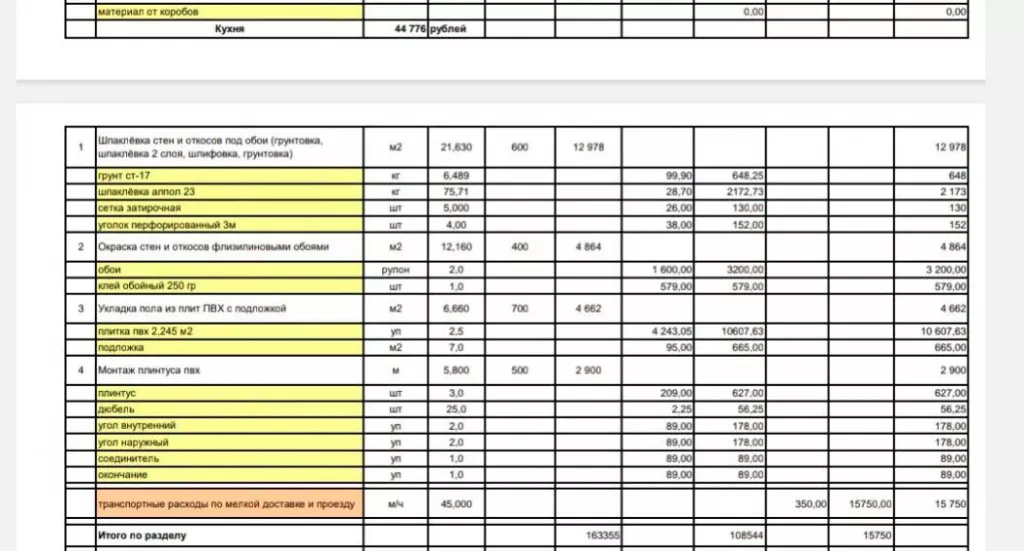

Когда составлен план всех необходимых работ, легко можно подсчитать, во сколько обойдется вам ремонт.
Капитальный ремонт начинают с демонтажа всего ненужного: не несущих стен, радиаторов, окон, старого напольного покрытия и т.п. На этом же этапе делают перепланировку.
Важно: прежде чем сносить или переносить стены, дверные проемы и вносить другие существенные изменения в конструкцию помещения, перепланировку следует обязательно согласовать с жилищной инспекцией.
На кухне необходимо согласовывать с соответствующими организациями любые перепланировки, затрагивающие газовые, канализационные, водопроводные и вентиляционные коммуникации.
Например, нельзя просто так перенести газовую варочную панель или духовой шкаф. Или снести стену и установить мойку в соседней комнате. А от идеи поменять местами кухню и спальню лучше сразу отказаться: делать из жилого помещения нежилое нельзя.
Мойку в кухне можно перенести в любой угол. Но для того. чтобы вода легко уходила, нужен уклон — 1 см на 1 погонный метр труб. Оптимальное расположение высоты канализационного отверстия — 350 мм от уровня чистового пола, если оно выше, велика вероятность,что вода будет застаиваться в мойке.

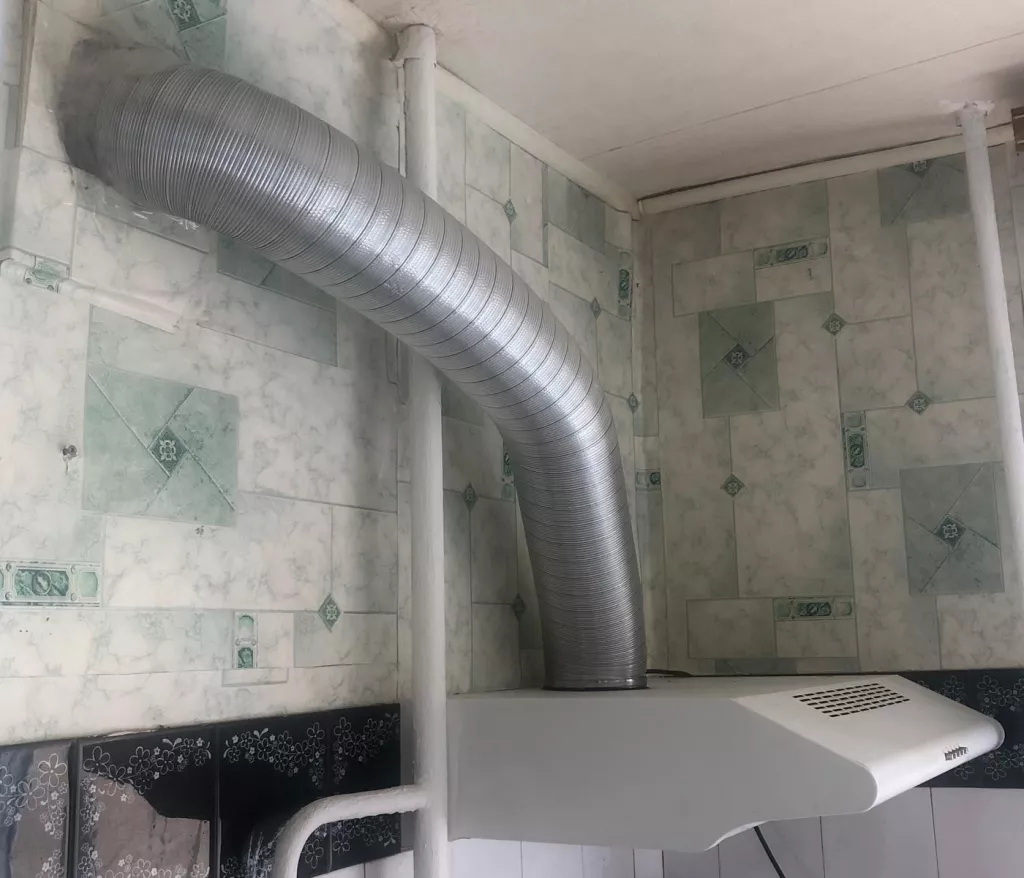

Вносить изменения в систему вентиляции жилого дома строго запрещено. Это значит, что нельзя перекрывать, сужать, переносить в сторону вентиляционное отверстие. В кухнях в многоквартирных домах к отверстию общедомовой вентиляции категорически запрещено подключать что-либо, включая пластиковые трубы или гофры вытяжек. Выход — установка вытяжки в режиме рециркуляции.
Вентиляционные короба также нельзя демонтировать. В нашей практике были истории, когда клиенты заказывали кухню и не сообщили, что когда-то на месте стены был вентиляционный короб, который заказчики снесли. Устанавливалась кухня, а спустя какое-то время клиент снова приходил к нам и говорил: помогите все восстановить, потому что пришла жилищная инспекция и выдала предписание все переделать.
Когда все ненужное ликвидировано, строят новые конструкции. Если перепланировок в ходе ремонта не было, занимаются прокладкой коммуникаций — воды и электричества.
На этом этапе ремонта заказчику кухни стоит окончательно определиться, где будет стоять мойка, посудомоечная машина, измельчитель бытовых отходов, а в ряде случаев — и стиральная машина, если вы решили установить ее на кухне.
Дизайн-проект поможет определиться в расположении «влажных зон». В дизайн-проекте от компании «Стильные Кухни и Интерьеры» будут указаны конкретные модели бытовых приборов и их тип подключения. Это поможет рабочим правильно проложить коммуникации, и при установке кухни подключение всех крупных бытовых приборов пройдет быстро и качественно.
C какими ошибками чаще всего сталкиваются наши бригады монтажников при установке кухни, читайте в статье «Топ-10 ошибок при ремонте кухни»
На этом же этапе ремонта по квартире тянут провода: электрические, для телевидения, интернета, и тому подобное. В этот момент на свои будущие места встают выводы для розеток на кухне: для вытяжки, измельчителя, подсветки, для бытовых приборов больших и малых.
В современном строительстве используются материалы, которые легко выдержат вес кухонных шкафов. Но если вдруг заказчик возвел стены из гипсокартона, для установки верхнего яруса мебельного гарнитура их придется укрепить, подложив фанеру. И сделать это можно только на этом этапе ремонта, позже не получится. Особо скажем и о ремонте на кухне нового деревянного загородного дома. Там для установки верхних шкафов необходимо использовать плавающий каркас, чтобы учесть поправку на грядущую усадку дома.
В это же время устанавливаются гипсокартонные потолки и конструкции для раздвижных перегородок, если такие предусмотрены проектом.
Выравнивание поверхностей начинают с потолка, затем идет выравнивание стен. Выравнивать можно «на глазок» или по маякам. Второе — дороже, зато углы получаются строго 90 градусов. И без этого не обойтись, если:
Это время и плиточных работ: укладывается керамическая плитка на пол, выкладываются мозаичные стены, делается фартук из плитки или керамики.
Само главное на этом этапе — соблюдать технологические процессы. Например, при оштукатуривании стен все слои должны быть прогрунтованы, а все циклы сушки — выдержаны. Ускорили процесс, не сушили 12 часов? Поверхность станет благоприятной зоной для образования грибков, или в будущем на отделке могут появиться микротрещины.
На этом этапе ремонта клеят обои, красят потолок и стены, укладывают пол, устанавливают дверь, вешают светильники, устанавливают розетки и выключатели, крепят плинтусы и вешают карнизы для занавесок.
Для помещения кухни важно подбирать износостойкие материалы. Зона кухни — это место с очень активной жизнью, где периодически что-то роняют, разбивают, брызги попадают на стену. Поэтому и отделка стен должна быть такой, чтобы ее легко было восстановить или отмыть.
Матовые краски — не самый практичный материал для кухни, так лучше отделывать стены в гостиной или спальне. Матовые стены очень красивы на картинке, но в эксплуатации весьма прихотливы. Для кухни, особенно для зоны плиты, мойки и рабочей зоны, лучше выбирать керамическую облицовку, плитку, ЛДСП-панели и другие практичные и одновременно красивые отделочные материалы.
Установка розеток — сигнал, что можно устанавливать мебель. До этого — нельзя: шкафы могут перекрыть доступ к подрозетникам.
Иногда наши бригады установщиков мебели сталкиваются с такой ситуацией. Клиент говорит, что можно приезжать: ремонт сделан, плитка на полу лежит, потолки натянуты, стены в порядке. А розетки — не установлены. И либо мы все дружно ждем электрика, который устанавливает 15 розеток, либо переносим установку уже доставленной кухни на другой день. Мебели предстоит храниться в соседней комнате, бригаде — тратить еще один день на выезд, а клиенту — ждать свой кухни мечты чуть дольше.
В день окончания ремонта на кухне мы привозим мебель. Компания «Стильные Кухни и Интерьеры» четко выполняет свои обязательства: если мы сказали, что мебель будет готова через 14 дней, то ровно через 14 дней она будет готова к установке. Склада, где готовая кухня будет ждать, пока клиент будет готов ее принять, у нас нет. Чтобы не хранить мебель в разобранном виде в одной из комнат, спланируйте этапы ремонта, заложив немного времени на ситуацию, если «что-то пошло не так».
Перед тем, как приступить к выполнению заказа, мы всегда звоним клиенту и спрашиваем, готов ли он принять кухню через обещанное время. Если нет, ничего страшного — просто сообщите, на какую дату перенести установку. Ремонт редко прекращается в срок, а закончить его, как часто шутят, и вовсе невозможно.
27 лет на рынке
Изготовили > 630 000 кухонных гарнитуров
Бесплатные услуги
Замер, доставка, подъём, сборка и установка
Работаем по Москве и МО и по СПб и ЛО
Обратный звонок
Запишитесь в салон
Сделаем расчет кухни за 20 минут, напишем вам в WhatsApp
1 мая — Праздник Весны и Труда
Первое мая — праздник, связанный с темой труда, отмечаемый под различными названиями во многих государствах и территориях 1 мая или в первый понедельник мая. Как бы ни называли этот майский день — Днем солидарности трудящихся или Праздником Весны и Труда, для многих 1 мая традиционно символизирует возрождение и приход весны.
Спасибо!
Оплата успешно проведена
Ой, что-то
пошло не так
Произошла ошибка, попробуйте снова, или повторите позже
Ошибка
Произошла ошибка, попробуйте снова, или повторите позже
Спасибо!
Ваша заявка принята
Наш менеджер свяжется с вами
в ближайшее время, ожидайте
Спасибо!
Ваша заявка принята
Вам будут начислены баллы после модерации
Спасибо!
Вы успешно подписались на рассылку
Ой, что-то
пошло не так
Произошла ошибка, попробуйте снова или повторите позже
Авторизуйтесь в личном кабинете
